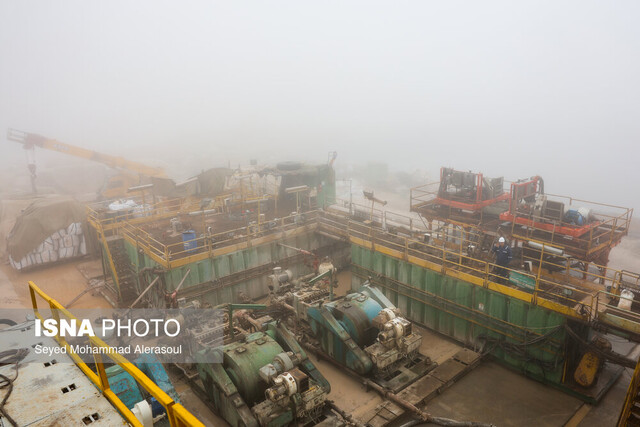

حامد معصومی در حاشیه بازدید از میدان گازی توس واقع در نقطه صفر مرزی سرخس و در گفتوگو با ایسنا، اظهار کرد: میدان گازی توس یکی از میادین گرینفیلد تعریفشده در شرکت ملی نفت است که با توجه به اهمیت تامین گاز در شمال شرق کشور، با اعتباری بالغبر ۱۲۰ میلیون یورو در دو قسمت تحتالارض و سطحالارض تعریف شده است.
وی ادامه داد: ما زودتر از موعد مقرر با راهاندازی چاه توس یک، توانستیم زودتر از جذب کل اعتبار با مبالغ کمتر میدان گازی توس را به مرحله راهاندازی وارد کنیم به نحوی که اکنون با تولید گاز نه تنها ناترازی در منطقه شمال شرق کشور رفع شده بلکه با تولید این گاز صرفه اقتصادی این میدان بیش از پیش در منصه ظهور قرار گرفته است. این میدان میتواند جایگزین میدان خانگیران نیز بشود.
مجری طرح توسعه میدان گازی توس بیان کرد: در قسمت مهندسی شاهد پیشرفت بالغ بر ۹۲ درصدی هستیم که بیش از هزار و ۲۶۰ مدرک مهندسی در قسمتهای مختلف تولید و تنظیم شده است، براین مبنا اقدامات کالایی و اجرایی نیز شروع شدهاند. در قسمت کالایی، پیشرفت فیزیکی پروژه ۹۰ درصد است که بیش از ۶۰ درصد کالا وارد سایت شده و مابقی در کارخانههای داخلی در حال ساخت برای ارسال به محل پروژه هستند.
معصومی با بیان اینکه در قسمت اجرا شاهد پیشرفت ۶۰ درصدی هستیم، عنوان کرد: با اتمام حفاری چاههای در دست اقدام، این پروژه تکمیلتر خواهد شد. تا سال آینده با بهرهبرداری از هر ۴ حلقه چاه، تولیدی نزدیک به ۵ میلیون مترمکعب را از این میدان شاهد هستیم که پشتوانه خوبی برای میدان گازی خانگیریان خواهد بود که در نیمه دوم عمر خود قرار دارد.
وی با بیان اینکه این میدان گاز امکان توسعه تا ده حلقه چاه را دارد، خاطرنشان کرد: در طراحی این میدان به تعداد ۶ حلقه چاه ما تاسیسات ورودی را پیشبینی کردیم، این گاز نه تنها خوراک خانههای مردم در استانهای شمال شرق است، بلکه میتواند در نیروگاه، صنایع مختلف و پتروشیمیها مورد استفاده قرار گیرد.
مجری طرح توسعه میدان گازی توس افزود: با وجود شرایط تحریمی و اقتصادی، همکاران ما در شرکت نفت مناطق مرکزی و پیمانکاران شناختهشده هیچ موقع از تلاش خود برای پر کردن کاستی مهندسی اتلاف نکردند و ما در اجرای این طرح بدون کمترین وابستگی به دانش خارج، این طرح را پیاده کرده و اکنون این دانش در شرکت نفت مناطق مرکزی نهادینه شده و آمادگی داریم از این دانش در پروژههای دیگر استفاده کنیم.
معصومی با بیان اینکه پروژه کمتر از زمان برنامهریزی شده وارد فاز راهاندازی شد، اظهار کرد: قرار بود این طرح در سال ۱۴۰۵ راهاندازی شود اما با طرح ابتکار و خلاقانه ما شاهد این هستیم در زمان کمتر و با حداقل کارها برای طرح ایمن، این پروژه راهاندازی شد. کالاهای این پروژه اکثر با منابع ریالی تامین شدند و حداقل خروج ارز را داشتیم.
