حمید اسدیپور مجری طرح خط شرکت برق منطقهای یزد در این باره گفت: به منظور پاسخگویی به نیاز روزافزون صنایع و تامین زیرساخت در یکی از شهرکهای صنعتی در شهرستان تفت و کاهش فشار از روی پستهای پربار موجود در منطقه، طرح ایجاد پست برق جدید در شهرک صنعتی تفت۲ در دستور کار این شرکت قرار گرفت.
وی افزود: این طرح با مشارکت شرکت شهرکهای صنعتی استان یزد تعریف و مطالعات آن انجام و عملیات اجرایی آن در حال انجام است.

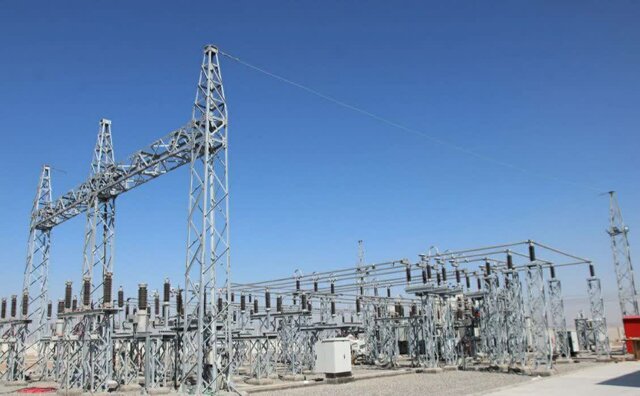

مجری طرح خط شرکت برق منطقهای گفت: در این طرح، یک خط انتقال ۱۲ کیلومتری با ولتاژ ۶۳ کیلوولت از پست ۴۰۰ کیلوولت شهید سامعی تا پست ۶۳ کیلوولت در دست ساخت باغستان برای تغذیه پست مذکور در حال ایجاد است و هماکنون عملیات اجرایی فونداسیون و برجبندی آن به پایان رسیده و طرح در مرحله سیمکشی قرار دارد.
وی پیشبینی کرد این خط تا نیمه آبان ماه برقدار و آماده بهرهبرداری شود.
وی ادامه داد: احداث پست ۶۳ کیلوولت باغستان در فاز اول شامل یک دستگاه ترانسفورماتور با ظرفیت ۴۰ مگاولت آمپر، یک بی خط ورودی و ۶ دستگاه فیدر ۲۰ کیلوولت، یک دستگاه فیدر خازن با ظرفیت ۲.۷ مگاوار با قابلیت ارتقا ظرفیت پست برای پاسخگویی به نیازهای آینده تا ۱۲۰ مگاولت آمپر را دارد.
به گفته اسدی پور، با بهرهبرداری از این پست، انرژی برق در حال تامین شهرک صنعتی تفت۲ از پستهای موجود به پست جدید انتقال خواهد یافت و امکان تامین انرژی برق مشترکین جدید در شهرک صنعتی تفت۲ فراهم میشود و با آزادسازی ظرفیت پست موجود منطقه، امکان تامین انرژی برق دیگر مشترکین شهرستان تفت میسر خواهد شد.
به گزارش ایسنا و به نقل از روابط عمومی برق منطقهای یزد در روز پنجشنبه ۲۷ شهریور، بهره برداری از پست باغستان امکان اتصال نیروگاههای خورشیدی در ساختگاههای محدوده پست مذکور را فراهم کرده و موجب افزایش توان تولید انرژیهای تجدیدپذیر در شهرستان تفت میشود.
برای ایجاد پست باغستان ۱۵۵۰ میلیارد ریال و خط انتقال ۶۰۰ میلیارد ریال هزینه شده است.
